Pehmeän jäähdyttimen tuotannon läpimenoaika selitetty

"Tuotanto on 30-45 päivää" on vastaus, jonka useimmat ostajat saavat, ja se on totta - mutta se kuvaa vain aikajanan puoliväliä. Tilauksesta varastoon -todellisuuteen sisältyy näytteenotto, tarkistuskierrokset, materiaalin saapuminen, tarkastukset, merirahti ja tulliselvitykset sekä hylkyjen julkaisupäivien viivästykset tuotantolinjalla lähes koskaan. Ne tapahtuvat ennen sitä, hyväksynnöissä ja materiaaleissa. Tämä opas jakaa koko aikajanan sen todellisiin osiin, näyttää, mihin aika todella katoaa, ja selittää, kuinka aikataulu pakataan ilman, että fysiikka ei päde. Sealock (YiFuLong Outdoor Gear Co., Ltd.) lainaa 7–15 päivän näytteenottoa ja 30–45 päivän tuotantoa, ja tämä selittää, mikä näiden lukujen ympärillä on.


Mitä "Lopetusaika" tarkoittaa

Määrittele se oikein tai suunnittelet väärää numeroa vastaan. Tarkassa mielessä ;läpimenoaika tarkoittaa kokonaisaikaa ostotilauksen hyväksymisestä valmiiden vaatteiden lähtemiseen tehtaan portilta. Mutta brändin todellisuudessa tarvitsema määrä on laajempi: ;kokonaisaika, joka on kulunut tuotantotilauksen tekemisestä myyntivalmiiden tuotteiden vastaanottamiseen, kattaa näytteenoton, sovituksen ja lopullisen hyväksynnän; kankaiden ja verhoilujen hankinta ja saapuminen tehtaalle; irtoleikkaus, ompelu ja viimeistely; laadunvalvonta ja pakkaus; rahti, tullaus ja saapuminen varastoon.

Tehtaan toimitusaika ja toimitusaikasi ovat eri numeroita. Suunnittele toinen.

Löytö, jonka pitäisi muuttaa suunnitelmaasi

Tämä on tutkimuksessa hyödyllisin asia, ja se on ristiriidassa siihen, mihin useimmat ostajat painostavat: ; useimmat merkit menettävät aikaa ennen ompelun aloittamista – materiaalin saatavuus ja hyväksynnät ovat tavallinen pullonkaula, ja kudosviiveistä on vaikeinta toipua, koska mikään loppupäässä ei voi alkaa ilman leikkuupöydän syöttöä. Myöhäinen värihyväksyntä tai varastosta loppunut kangas varhaisessa vaiheessa leviää joka myöhemmässä vaiheessa.

Yksi valmistaja arvioi sen: ;kankaiden hankinta ja värjäys aiheuttavat 45–55 prosenttia ensimmäisten tilausten viivästymisestä. Noin puolet ensimmäisen tilauksen viiveriskistä on vaiheessa, jota useimmat ostajat pitävät hallinnollisena.

Johtopäätös seuraa suoraan: Luotettava tapa suojata julkaisupäivä on lukita kangas ja hyväksynnät ajoissa, ei pakkaa tuotantoa myöhemmin. Tehtaan jahtaaminen viikolla kuusi ei palauta viikolla 1 menetettyä aikaa.

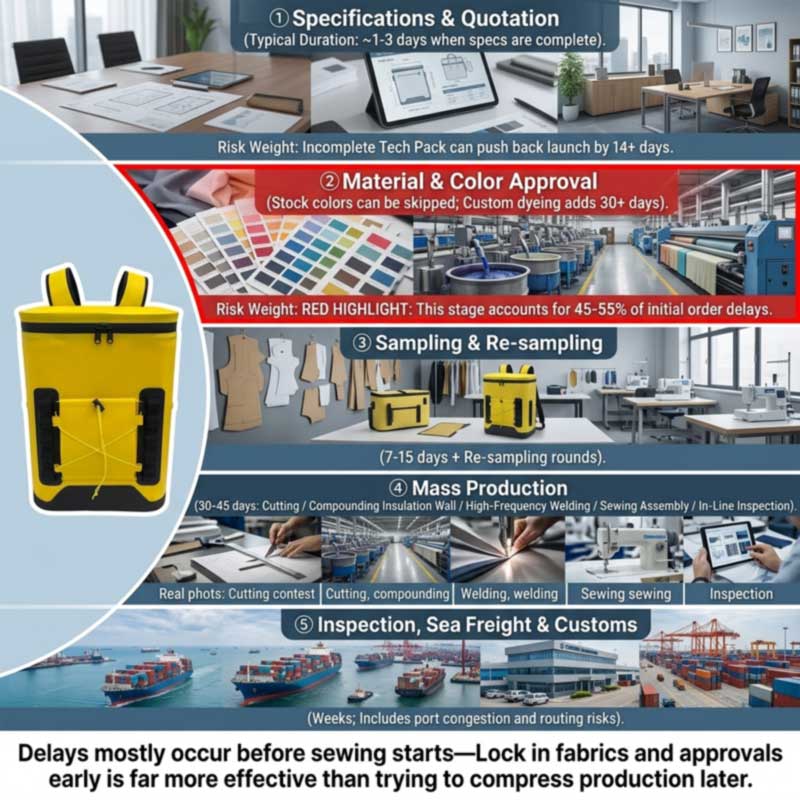

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Vaihe vaiheelta

1. Erittely ja tarjous

Nopea, kun esittely on valmis: vertailuarvot asettavat ;tech-packin tarkastelun ja tarjouksen noin 1–3 päivässä, kun tekniset tiedot ovat valmiit. Hidasta, kun se ei ole — ;epätäydelliset teknologiapaketit ovat ensisijainen kitkan aiheuttaja, mikä lisää usein 14 päivää tai enemmän projektin aloituspäivään, koska tehdas ei voi lainata tarkasti tai leikata kangasta ilman tarkkoja mittoja, saumamäärityksiä ja materiaaliluetteloa.

Jääkaapin osalta "täydellinen" tarkoittaa nimeämistä: kuorimateriaali ja denier, eristystyyppi ja seinämän paksuus, vuorauksen materiaali ja markkinoiden vaatimustenmukaisuus, suljintyyppi ja tiivisteen taso, kapasiteetti ja sisämitat toleransseineen, laitteisto, valjaat, merkkimenetelmä ja pakkaus.

2. Materiaali- ja värihyväksyntä – todellinen pullonkaula

Vertailuarvot viittaavat 3–7 päivää kankaiden ja mallitilojen valintaan joissakin ohjelmissa, mutta mukautetut värit, värjäys tai erikoismateriaalit voivat kestää kauemmin – ja "pidempi" voi olla huomattavaa: ; jos tuotemerkki pyytää räätälöityjä kankaita tai erikoisleikkauksia, aikajana voi pidentää 30 päivää tai enemmän.

Pehmeässä jäähdyttimessä on enemmän materiaalivirtoja kuin vaatteessa: kuorikangasta, umpisoluista vaahtoa, elintarvikekäyttöistä vuorauskalvoa, ilmatiiviitä tai vedenpitäviä vetoketjuja, soljeja, nauhaa ja etikettejä. Jokaisella on oma saapuvan saapumisaikansa, ja hitain määrittää aloituspäivän. Laitteet ja verhoilut ansaitsevat erityistä huomiota, koska ne ovat pieniä, halpoja ja rutiininomaisesti unohdettavia – kuitenkin; vaikka kangas ja työ olisivat valmiita, yksi puuttuva toimiva tai merkkikomponentti voi estää tuotannon aloittamisen.

3. Näytteenotto ja tarkistukset

Sealock tarjoaa näytteille 7–15 päivää, pidempään pohjakehityksessä, jossa kuviot ja hitsaustyökalut on suunniteltava ensin. Muuttuja ei ole tekeminen; se on kierrosten lukumäärä — ja kierroksia ohjaa lyhyt laatu ja palautenopeus. ;Ostajien palautteen viivästyminen tai epäselvät tekniset tiedot pidentävät näytehyväksynnän aikajanaa, ja yksi suositeltu kurinalaisuus on 48 tunnin sääntö näytetarkistuksia varten, jotta vauhtia ei menetetä.

4. Bulkkituotanto – 30–45 päivää

Mitä ikkunan sisällä todella tapahtuu hitsatussa jäähdyttimessä: leikkauskuori, vaahto ja vuoraus; eristetyn seinän laminointi; korkean taajuuden hitsaus runko, pohja ja sulkeminen; Valjaiden, taskujen, nauhan ja koristeiden ompelu; kokoonpano ja laitteisto; in-line tarkastus kaikkialla; viimeistely ja pakkaus.

Huomionarvoinen ajoitus: monet viileämmät rakennelmat kulkevat läpikahdella eri tuotantolinjalla— suurtaajuushitsauslinja ja ompelulinja. Sealockissa nämä sijaitsevat eri huoneissa samassa kerroksessa, ja ommeltu rakentaminen on yrityksen sisäinen ydinominaisuus eikä ulkoistettu vaihe. Molempia käyttävä rakennelma on hieman pidempi sisäreitti kuin pelkkä hitsattu tai ommeltu tuote, mikä on yksi syy, miksi monimutkaisuus vaikuttaa tuotantoikkunaan. Täysi sarja on mukanaKuinka pehmeät kylmälaukut valmistetaan.

5. Tarkastus

Varaa se noin 80-prosenttisesti valmiiksi, jotta sinulla on aikaa työstää. Jääkaapin kohdalla varaa aikaa erityisesti vesitestaukseen ja muista, että loppuerä on yleensä sidottu läpäisemään tarkastukseen. KatsoPehmeän jäähdyttimen laadun tarkastus ennen lähetystä.

6. Rahti ja selvitys

Lavan ostajat jättävät useimmiten kokonaan pois. Valtameren kauttakulku ja määränpään selvitys lisää viikkoja, ja se on alttiina häiriöille, jotka eivät ole kenenkään hallinnassa: satamien ruuhkat, reittihäiriöt, tullit tai geopoliittiset tapahtumat voivat laajentaa näitä ikkunoita entisestään, joten toimituspuskuri on välttämätön. Viimeaikaiset reititysolosuhteet kuvaavat mittakaavaa – yksi valmistaja huomauttaa, että rahdinkuljettajat reitittävät uudelleen Good Hope -niemen ympäri, mikä luo automaattisen 10–14 päivän viiveen lähetyksille Eurooppaan. Jäähdyttimet ovat myös tilaa vieviä ja latautuneita, mikä merkitsee kuluja enemmän kuin aikaa; katsoTukkukylmäreppujen valmistaja: Bulkkihinnoittelu ja FOB-ehdot.

Viivästymisen yleiset syyt

Aiheuttaa Tyypillinen vaikutus Ennaltaehkäisy
Epätäydellinen tekniikkapaketti 14+ päivää lisätty ennen alkua Määritä materiaalit, mitat, toleranssit, sulkeminen ja vaatimustenmukaisuus etukäteen
Mukautettu väri / mukautettu materiaali 30+ päivää; ~puolet ensimmäisen asteen viiveriskistä on tässä Käytä varastossa olevia värejä ensimmäiseen tilaukseen tai aloita laboratoriodippaukset välittömästi
Hidas ostajan palaute Pidentää jokaista näytteenottokierrosta Yksi päätöksentekijä; 48 tunnin vastaussääntö
Suunnittelumuutokset kesken prosessin Päivistä viikkoihin; voi mitätöidä värjätyn kankaan Lukon suunnittelu ja materiaalipohja aikaisin; käsitellä muutoksia uusina kohteina
Puuttuvat koristeet tai laitteisto Estää rivin lataamisen kokonaan Tilaa koristeet ajoissa; vahvista saapumispäivämäärät ennen rivin lataamista
Kansalliset vapaapäivät Viikot — Kevätjuhla on usean viikon häiriö Tilaa ennen hidastumista; katso Kiinan opas
Epäonnistunut tarkastus/remontti Päivistä viikkoihin Selkeät vikojen määritelmät ja kultanäyte sovittu ennen tuotantoa
Rahti ja tulli Viikko, vaihteleva Rakenna puskuri; älä suunnittele mahdollisimman vähäistä kauttakulkua

Kaksi näistä ansaitsee korostaa. Kesken prosessin muutokset ovat kalliita sekä ajallisesti että rahallisesti: ;värien vinouttaminen, paneelien uudelleen neulominen tai uudelleensuunnittelu kankaan värjäyksen jälkeen lisää päiviä tai viikkoja — lukitse avainelementit ja kankaan pohjat ajoissa ja käsittele suuria muutoksia uusina tuotekoodeina, joilla on omat läpimenoaikaodotuksensa. Ja lomat eivät ole alaviite: ;kansalliset vapaapäivät tuotantomaissa vaativat joko edistyneen tilauksen tai ylimääräistä sisäänrakennettua puskuriaikaa. Kylmälaukuille, joiden tilausikkuna on kevätjuhlakauden poikki, tämä on ensikertalainen suunnittelurajoitus – katsoSoft Cooler -valmistaja Kiinassa: täydellinen OEM-opas.

Kuinka pakata aikajana

Toimivat vivut, suunnilleen tehokkuuden järjestyksessä:

  1. Valitse varastomateriaalit ja varastovärit.Tämä poistaa suurimman yksittäisen viivelähteen ensimmäisestä tilauksesta – ei laboratorion upotusjaksoa, ei väriaineerän odotusta.
  2. Lähetä täydellinen erittely.Tuotantovalmis esite muuttaa 14 päivän löytösilmukan 1–3 päivän tarjoukseksi.
  3. Esihyväksy ydinmateriaalit toistuvia ohjelmia varten.Vakioohje on: ydinkankaiden ennakkohyväksyntä ohittaa toistuvat laboratorioupotukset – toinen tilaus hyväksytystä materiaalista on olennaisesti nopeampi kuin ensimmäinen.
  4. Yhdistä palautetta ja tee päätös nopeasti.Yksi päätöksentekijä, yksi konsolidoitu vastaus, kiinteä käänne-sitoumus. ;Näytettävien iteraatioiden yhdistäminen toimittamalla selkeät, täydelliset tekniset tiedot on dokumentoitu vipu.
  5. Aloita olemassa olevalta alustalta.Brändi ja spesifikaatiot muuttuvat kokonaan hyväksi todetun hitsatun rakenteen suunnittelussa ja hitsaustyökalujen kehittämisessä.
  6. Tilaa sesongin ulkopuolella.Tehdaslataus on todellinen rajoitus; sama tilaus tehty hiljaisemmassa ikkunassa aikataulut aikaisemmin.
  7. Lentorahti vain hätätilanteessa.Rehellinen kehystys: ;lentorahti voi periä takaisin kahdesta neljään viikkoa lopussa, mutta useaan kertaan merenkulun kustannuksista, joten se toimii hätävipuna suunnitelman sijaan.
Mitä ei voi puristaa.Hitsaus, seinien laminointi ja kovetus vievät aikaa; niiden kiirehtiminen tuottaa vikoja, jotka epäonnistuvat tarkastuksessa ja maksavat enemmän aikaa kuin säästettiin. Veden testaus vaatii keston paljastaakseen hitaan tihkumisen. Merirahti määräytyy maantieteellisesti. Toimittaja, joka suostuu mihin tahansa määräaikaan keskustelematta materiaaleista, värihyväksynnästä ja tehdaslatauksesta, ei suunnittele – ja optimismin perusteella sovittu aikataulu on yleisin reitti kauden väliin.


Suunnittelu taaksepäin: toteutettu aikataulu

Työskentele hyllypäivämäärästä, ei ostotilauksesta. Vähennä tässä järjestyksessä:

Siirry hyllyssä olevasta päivämäärästä taaksepäin Salli
Varaston vastaanotto, QC ja listaus Päivistä viikkoon
Sisämaan toimitus satamasta päivää
tulliselvitys Päiviä, vaihteleva
Valtameren kauttakulku Viikot, reittikohtainen - lisää puskuri
Lähetystä edeltävä tarkastus ja mahdolliset korjaukset Jopa viikko
Bulkkituotanto 30-45 päivää
Materiaali saapunut (pisin johtotuote) Päivistä viikkoihin; 30+ mittatilaustyönä värjättynä
Näytteenotto- ja hyväksymiskierrokset 7-15 päivää plus tarkistukset
Erittely ja tarjous 1-3 päivää, jos se on valmis
Lomapuskuri Viikot, jos aikataulu ylittää kevätjuhlan

Kesän viileämmille alueille tämä aritmetiikka saavuttaa sitoutumispäivämäärän yleensä syksyllä tai alkutalvella. Keväällä kesäkuun lanseeraukseen alkava tuotemerkki on jo menettänyt kauden – ja jäähdyttimet ovat kausiluonteisia, joten myöhässä saapuvat tuotteet odottavat vuoden sijaan kuukauden. Kaupalliset seuraukset käsitelläänKuinka perustaa oma viileäreppumerkki.

Älä unohda uudelleenjärjestelyä.Jos ensimmäinen erä myydään loppuun, vaihto kestää samat 30–45 päivää plus rahti - joten kauden puolivälin loppuunmyynti tarkoittaa, että varastot saapuvat kauden jälkeen, ellei uudelleentilausta ole suunniteltu alkuperäiseen aikatauluun. Päätä uudelleentilauksen käynnistyskohta ennen kuin ensimmäinen lähetys saapuu.


Sealockin läpimenoajat

Lainaus Nopeasti täydellisellä spesifikaatiolla
Näytteenotto 7-15 päivää; pidempään peruskehityksessä, kun kuviot ja hitsaustyökalut suunnitellaan
Tuotanto 30–45 päivää näytteen ja talletuksen vahvistamisen jälkeen
Ehdot MOQ 300 kpl per malli; FOB Guangdong
Kyky Omat suurtaajuiset hitsauslinjat ja ompelulinjat – erilliset huoneet, sama kerros; monet rakennukset käyttävät molempia
Laatu IQC / IPQC / OQC, AQL näytteenotto, kulta-näyte sign-off, täydellinen vesi-upotus erän testaus; SGS tai QIMA tervetulleita
Alkuperä Kiinassa tai Vietnamissa samalla eritelmällä
Sertifikaatit ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Alustat, jotka lyhentävät ensimmäistä aikataulua – olemassa olevat hitsatut rakennelmat varastoväreissä, joten ei kuvion kehitystä eikä väriaineerää:

Kuva Malli Miksi se lyhentää aikataulua Linkki
28L airtight-zipper insulated backpack cooler SL-I274 28L ilmatiivis vetoketjullinen reppujäähdytin (SL-I274) Todistettu 48 tunnin sinetöity rakenne, neljä varastoväriä Näytä
Insulated soft cooler backpack with molded lid SL-E050B Eristetty jäähdytinreppu, muotoiltu kansi (SL-E050B) Kaksi kokoa jo kehitetty – valikoiman laajentaminen ilman uusia työkaluja Näytä
Roll-top leakproof soft cooler SL-I288 Roll-Top vuotamaton pehmeä jäähdytin (SL-I288) Nykyiset tan/harmaat värit; erottuva ilman mukautettua väriaineerää Näytä
Insulated leakproof cooler backpack SL-I075A Eristetty vuotamaton kylmälaukku (SL-I075A) Arvoalusta kolmessa varastovärissä Näytä

UKK: Pehmeän jäähdyttimen läpimenoajat

K: Kuinka kauan pehmeän jäähdyttimen tuotanto kestää?

V: Bulkkituotanto on tyypillisesti 30–45 päivää näytteen ja talletuksen vahvistamisen jälkeen, näytteet 7–15 päivää ennen. Mutta tilaus varastoon on pidempi – lisää erittelyt ja tarjous, saapuvat materiaalit, näytetarkistukset, tarkastukset, merirahti ja tulliselvitykset. Kaksi-kolme kuukautta hyväksymisestä on realistinen suunnitteluluku.

K: Mistä viivästykset todellisuudessa johtuvat?

V: Useimmiten ennen tuotannon alkamista. Materiaalien saatavuus ja hyväksynnät ovat tavallinen pullonkaula, ja kankaiden viiveistä on vaikeinta toipua, koska mikään loppupäässä ei voi alkaa ilman materiaalia leikkauspöydällä – yksi valmistaja lukee 45–55 % ensimmäisen kertaluokan viiveistä kankaan hankinnan ja värjäyksen syyksi. Myöhäinen värihyväksyntä jatkuu joka myöhemmässä vaiheessa.

K: Kuinka paljon mukautettu väri lisää?

V: Mahdollisesti 30 päivää tai enemmän, koska räätälöity värjäys tuo oman laboratorion kastohyväksyntäjaksonsa ja väriaineerän läpimenoaikansa. Ensimmäiselle tilaukselle aikapaineella varastovärin valitseminen on tehokkain tapa suojata aikataulua.

K: Voinko nopeuttaa tuotantoa, jos olen myöhässä?

V: Vain rajoissa. Lentorahti voi toipua lopulta kahdesta neljään viikkoa useaan kertaan merenkulun hinnalla, mikä tekee siitä pikemminkin hätävivun kuin suunnitelman. Hitsaus, seinälaminointi ja vesitestaus vievät oman aikansa, ja niiden kiirehtiminen tuottaa vikoja, jotka epäonnistuvat tarkastuksessa ja maksavat enemmän aikaa kuin säästävät. Suojaa päivämäärä lukitsemalla materiaalit ja hyväksynnät ajoissa, ei pakkaamalla tuotantoa myöhemmin.

K: Kuinka pitkälle minun pitäisi tilata kesäsarja?

V: Työskentele taaksepäin varaston vastaanottamisesta, sisämaatoimituksesta, tullista, merikuljetuksesta, tarkastuksesta, 30–45 päivän tuotannosta, materiaalin saapumisesta, näytteenotosta ja hyväksynnöistä – lisää sitten lomapuskuri, jos aikataulu ylittää kevätjuhlan. Useimpiin kesän viileämpiin malleihin, jotka sitovat syksyn tai alkutalven.

K: Mikä vaikuttaa eniten toimitusaikaan?

V: Täydellinen erittely ja varastoväri. Tuotantovalmis tilaus tekee kahden viikon löytösilmukan yhdestä kolmeen päivään tarjoukseksi, ja varastoväri poistaa väriaineerän kriittiseltä polulta. Sen jälkeen: nopeaa, konsolidoitua palautetta näytteenoton aikana ja aloittamalla olemassa olevasta alustasta uuden mallin kehittämisen sijaan.

Suunnitteletko aikataulua?Sealock (YiFuLong Outdoor Gear Co., Ltd.) valmistaa hitsattuja ja ommeltuja softcooleja Kiinassa ja Vietnamissa tarjoten 7–15 päivän näytteenottoa ja 30–45 päivän tuotantoa. Lähetä hyllyssä oleva päivämäärä, niin tiimi käsittelee kalenterin kanssasi taaksepäin – ja sano selkeästi, jos se ei sovi.

Sähköposti:info@sealock.com.hk |  Puhelin: +86-13632981825  | Selaa soft cooler -valikoimaa

Tässä lainatut vertailuarvot ja viivetilastot kuvastavat julkisesti saatavilla olevia vaatteiden ja pehmeiden tavaroiden valmistuslähteitä vuoden 2026 puolivälissä ja vaihtelevat tehtaan, tuotteen, materiaalien ja vuodenajan mukaan. Erityisesti rahdin ajat muuttuvat reittiolosuhteiden mukaan. Varmista nykyiset läpimenoajat ja kapasiteetti toimittajaltasi ennen kuin sitoudut julkaisupäivään.
